Кто такой менеджер проекта. Должностные обязанности менеджера проекта. Общие требования к менеджеру проектов


Ключевой проектной ролью, должностью и профессией в компании обладают специально назначаемые люди. Они избираются среди особой группы кандидатов и становятся ответственными ресурсами по проектным задачам. Организационно и формально центром компетенций и центром проектной архитектуры является фигура project manager, или по деловым обычаям российского бизнеса – руководитель проекта. В настоящей статье мы разберем подходы к формированию требований к портрету данного менеджера, его основные функции и возможные ошибки.

Функции проект-менеджера

Под менеджером проекта мы рассматриваем лицо, ответственное перед руководством компании за достижение целей, наделенное для этого полномочиями, достаточными для решения принятых задач в условиях ограничений и рисков. Международные организации, издающие стандарты в области PM, серьезное внимание уделяют также и требованиям к компетенции, профессиональным и личностным качествам проект-менеджеров. Так, ассоциация IPMA, в которую также входит РФ, издала стандарт международных требований к компетенции менеджеров проектов (PM ICB IPMA Competence Baseline). Последняя 3-я версия стандарта издана в 2010 году, в состав ICB в общей сложности вошло 46 компетенций в различных областях, разделенных на группы технической, поведенческой и консенсуальной компетентности.

На основе ICB в СОВНЕТ разработан стандарт НТК (Национальные требования к компетенции менеджеров проектов). Сертификация, пройденная по данному стандарту, признается IPMA. Институт PMI в меньшей степени, но все же уделяет этому вопросу внимание. В данном стандарте особо подчеркивается растущая роль проект-менеджера в решении стратегических задач бизнеса. В PMBOK акцент делается не только на знаниях и навыках PM, но и на его личностных компетенциях и лидерских качествах. Далее приведена выписка из Руководства PMBOK относительно руководителя проекта и сфер его компетенций и ответственности.

Выписка из Руководства PMBOK о роли и компетенциях руководителя проекта

Стать профессиональным руководителем проектов на первом этапе несложно. Достаточно иметь высшее экономическое или даже среднее профессиональное образование и получить небольшой управленческий опыт. В зависимости от организации требования к опыту от 1 года до 5 лет. Последние годы набирает популярность сертификация специалистов по двум международным стандартам IPMA (IPMA-СОВНЕТ) и PMI. Сертификация существенно повышает не только компетентность менеджера, но и его профессиональный статус.

Выписка из типовой должностной инструкции РМ: Раздел «Должностные обязанности руководителя проектов»

Выше представлен пример должностных обязанностей менеджера проектов производственной компании среднего уровня. Следует заметить, что должностные обязанности РМ во многом определяются организационной формой выполнения проектов, их типом, масштабом организации и отраслью ее деятельности. Функции проект-менеджера коммерческой организации делятся на семь групп, схема содержания которых размещена далее.

  1. Функции, основанные на выполнении задачи стратегического управления.
  2. Обеспечение связи между руководством компании и проектной реализацией.
  3. Воспроизводство системы управления проектом.
  4. Разработка плана проекта.
  5. Организация исполнения проекта.
  6. Контроль и анализ хода реализации.
  7. Функции, связанные с закрытием проекта.

Схема функциональных составов менеджера проекта

О чем следует помнить руководству?

Как известно, инициатором проекта могут выступить любые заинтересованные лица. Часто ими являются заказчик, функциональные руководители или руководитель проектного офиса. Назначенному высшим руководством компании куратору предстоит стать наиболее близким в проектном окружении руководителем и уделять управлению проектом существенное время. Именно ему заказчик предоставляет полномочия по выделению ресурсов, поддержке проекта и передает ответственность за успех этой уникальной задачи.

Должностные обязанности куратора предполагают разработку устава проекта, регулирование спорных вопросов, утверждение вносимых изменений в проектные параметры и многое другое. Два руководителя (куратор и менеджер проекта) составляют его руководящий состав. Один из них действует внутри реализации задачи, а другой – выше нее в задачно-целевой иерархии бизнеса. Реальные события свидетельствуют, что действовать безупречно не всегда удается, особенно когда проектное управление только разворачивается в компании, а руководители еще не имеют достаточного опыта. Даже если «проштудирована» методология, разработаны должностные инструкции и описаны функции, никто не застрахован от ошибок.

Опираясь на опыт, можно с уверенностью утверждать, что основные проектные ошибки следует разделить на две большие части: недоработки вышестоящего руководства по отношению к проекту и ошибки руководителя проекта. Типовые ошибки руководства компании на этапе инициации, планирования и сопровождения проекта собраны в отдельную таблицу, представленную далее.

Классификационная таблица ошибок руководства компании в проекте

Основная доля ошибок куратора приходится на этап инициации, включая процедурные затруднения при выборе PM и постановки ему задачи. Выдержать регламентные процедуры инициации полноценно в российских реалиях часто непросто. Большое значение имеет властное «хочу». Многократно приходилось наблюдать положительные эффекты, если протокол соблюдался с самого начала. Когда такое удавалось, то независимо от масштаба проектной задачи, успех сразу начинал «брезжить» впереди.

Если цели проекта не сформулированы, не соизмерены со стратегией фирмы, если предпосылки не выражены и устав не разработан, шансы, что более или менее серьезный проект дойдет до результата, малы. Менеджер проектов, даже находящийся в статусе кандидата на эту роль, обязательно должен быть привлечен к управлению проектом на стадии инициации. Это очень важное правило требует соблюдения.

Блок управленческих ошибок на стадии инициации

Возможные упущения менеджера проекта

Менеджер проектов, включенный в штат предприятия, в своей работе опирается на должностные обязанности и функции, прописанные в инструкции. Другое дело, менеджер проекта, который выполняет ролевую установку, являясь при этом сотрудником функционального подразделения, например, отдела маркетинга. В своей обычной практике такой специалист или даже руководитель выполняет функции, связанные с комплексом маркетинга и рекламы. Стать штатным PM в одночасье такой сотрудник не может.

Независимо от функциональной привязки, менеджер проекта, приступая к управлению, должен рассматривать требования и установки устава, которые раскрывают ему содержание, цели, результаты, продукт и критерии успешности проекта. Устав является главным документом, которым руководствуется менеджер проектов. Типичные ошибки PM представлены вашему вниманию далее, среди них вторым типом рассмотрены ошибки во взаимодействии с куратором.

Классификационная таблица ошибок РМ в проекте

Требования по управлению проектом накладывают на PM серьезную ответственность не только за результаты, но по существу и содержанию его действий как ресурса и руководителя. Переговоры с куратором – важный момент в постановке-принятии задачи. Куратору нужно соблюсти требования минимального уровня таких ограничений проекта, как «бюджет» и «сроки» при максимальном содержании (качества) результата.

Менеджер проекта, в свою очередь, нуждается в полной информации по условиям проектной задачи для того, чтобы соизмерить все возможные риски и достаточность предполагаемых ресурсов. И он свободен отказаться, если ресурсная база окажется мала, а риски слишком велики. Таковы требования задачной парадигмы. Менеджер проектов, хоть и находится в штате, но вполне может отдавать себе отчет, что такой сложности проект «не потянет».

Честь и хвала РМ за то, что он найдет в подобной ситуации мужество отказаться. В этот момент исключается ключевой риск проекта и куратор перестает «как бы надеяться», что проект реализуется. Менеджер проекта при этом перестает соглашаться с предложением, по которому он «как бы решит задачу». Исключается потенциальное двусмыслие между переговорными сторонами. Управлению проектом вскоре может быть придан новый импульс с лучшим кандидатом, но задача при этом не будет загублена.

Свобода и ответственность проект-менеджера выступают гарантией управленческой ясности того, что результат выполняемой уникальной задачи состоится. Давление или пренебрежение такой важной процедурой, как постановка и переговоры по задаче и ее условиям, не допустимы. Условия задачи комплексно развернуты в уставе проекта. В нем не хватает только бизнес-плана, но есть все, чтобы PM мог принять взвешенное решение.

Задачный и личностный контекст успеха PM

Все, что было сказано до сих пор относительно упущений в постановке задач проект-менеджеру, в полной мере может относиться и к нему самому. Приступая к управлению командой, PM должен отобрать в нее исполнителей. Привлечение и отбор происходит на основе той же задачной доктрины. В рабочей группе, затем в команде управления проектом декомпозиция задачи проекта на подзадачи достигает своего оптимального уровня. Если формат не соблюден и проектные мероприятия не обретут формулировок с количественными параметрами, успеху не быть.

Если при отборе команды рассмотрен только один состав кандидатов (обычно так и есть), то это не нарушение. Но! Если проект-менеджеру удастся так построить процесс формирования команды, что возникнет минимальный конкурс, пусть с одним лишним кандидатом всего на одно место, качество команды резко улучшится и по составу, и по ее настроению. Не следует показывать людям, до какой высокой степени в них нуждается компания. Это – «мое хочу» руководства бизнеса: «хочешь – берись», «не хочешь – найду другого»!

Часто такое кажется невозможным из-за дефицита хороших исполнителей. Однако это иллюзия, часто имеющаяся у PM. Требования соблюдения условий ограничений проекта по срокам и по бюджету также могут быть результативно выполнены в ходе постановки задач в команде. Делается это достаточно просто. На совещании проектной команды устраивается конкурс между условными звеньями по 2-3 участника. Каждому звену поручается найти минимум три способа решить подзадачу. Затем предъявленные решения обсуждаются всей командой, звенья меняются местами и снова ищут новые пути решения. Лучший способ переводится в задачный формат.

Почему-то во многих источниках личностно-психологические затруднения руководителя проекта не акцентированы. Однако есть основания полагать, что это весьма важный аспект деятельности PM для его успешности. Получить современное образование по project management не так сложно любому экономисту, технологу или линейному руководителю. А изменить личностные стереотипы, особенно если человек длительное время действовал как исполнитель или, напротив, как «большой начальник», не так просто, как кажется. Удивительно, но оказывается, что быть уравновешенным, способным без страхов попросить помощи, учиться у молодого знающего коллеги, очень ценно.

В настоящей статье мы рассмотрели вопросы требований к профессиональным и личностным качествам PM, их должностных обязанностей, основных функций и типовых ошибок управления проектами. Мы разобрали подходы международных и российских систем стандартизации к данным аспектам управления. Уточнены основные недоработки и упущения со стороны кураторов и проект-менеджеров. Мне представляется, что в условиях роста значения проектного управления в современном бизнесе актуальность этой темы будет только возрастать.

«Из всех трудностей, с которыми столкнулись НАСА, отправляя человека на Луну, управление было наверно самой сложной задачей»

— Роджер Лаунис, историк НАСА

У человечества за всю историю накопился внушительный список успешно реализованных сложных проектов. От строительства Пирамид в Гизе до отправки человека на Луну, самые смелые человеческие начинания требовали слаженной работы тысяч людей. А это подразумевает сложную систему управления проектами.

И хотя лишь единицы из нас столкнутся с задачами такого масштаба, большинство читателей этого блога так или иначе сталкивается с проектным управлением. По оценкам PMI к 2020 году появятся – а многим другим профессионалам зачастую приходится руководить мини-проектами, хотя бы на личном уровне.

Говоря простыми словами, Управление проектами – это управление и организация всего, что нужно для достижения цели – вовремя и в рамках бюджета, конечно же. Будь до разработка нового программного обеспечения, проведение маркетинговой компании или высадка человека на Марс – проектное управление позволяет добиться успеха.

Все проекты разные. Не существует идеальной системы управления проектами, подходящей для каждого из видов проектов. Также не существует системы, которая бы подходила каждому руководителю и была удобна для всех членов команды. Однако за время существования проектного управления было создано немало эффективных подходов, методик и стандартов, которые можно взять на вооружение. О самых популярных из них мы сегодня и поговорим.

Разработанные подходы сильно отличаются друг от друга. Они различаются по областям применения, детализированности, самодостаточности и формализации. В заголовке мы назвали их «методами» для удобства, но на самом деле в статье представлены стандарты, концепции, методы и фреймворки, которые применяются в управлении проектами. Цель данной статьи — дать наиболее широкий обзор существующих в управлении проектами подходов.

В этой статье мы рассмотрим:

  • Классический проектный менеджмент
  • Agile
  • Scrum
  • Lean
  • Kanban
  • Six Sigma
  • PRINCE2

И прежде чем рассматривать конкретные методы, давайте ответим на очевидный вопрос – «А зачем вообще нужны системы и методы управления проектами?» – рассмотрим, естественно, кратко, историю управления проектами и определим базовые термины проектного управления.

Почему «управление проектами»?

Имена Нила Армстронга и Базза Олдрина навсегда войдут в историю как символы одного из величайших достижений человечества – высадке человека на Луну. Однако основной вклад в это событие внесли 400 000 сотрудников НАСА и 20 000 компаний и университетов, работавших вместе над миссией «Аполлон».

В 1961 году Джон Кеннеди поставил задачу высадить человека на спутнике Земли и вернуть его обратно – при том, что на тот момент НАСА отправляли человека в космос лишь на 15 минут. Такая амбициозная цель потребовала невероятного количества ресурсов, кооперации, инноваций и планирования.

Как говорится в книге НАСА «Managing the Moon Program», основная проблема состояла не в том, «что делать?» , а в том, «как сделать столько за такой короткий срок?». По словам доктора Макса Фагета (Dr. Max Faget), главы инжиниринга в Космическом центра имени Линдона Джонсона (The Lyndon B. Johnson Space Center, JSC) , тогда в НАСА не представляли, как уложить все необходимые действия в 10 лет. А потому первым шагом стало «разбить проект на управляемые этапы».

Затем важно было ускорить выполнение каждой отдельной фазы и удостовериться, что команды и компании, работающие на каждой фазе, эффективно взаимодействуют друг с другом и вовремя поставляют результаты. Эта задача была возложена на доктора Джорджа Мюллера (George E. Muller), управлявшего каждой частью проекта «Аполлон», от Белого Дома до поставщика самой мелкой детали. Чтобы контролировать проект было легче, он решил разбить проект на 5 областей: «Контроль Программы», «Системная Инженерия», «Тестирование», «Надёжность и Качество» и «Лётная эксплуатация». Схема управления программой Аполлон представлена на Рисунке 1 .

Эта система из 5 этапов – названных «Этапами GEM» в честь инициалов доктора Мюллера – была разработаны «ради фокусировки на тестировании продукта, и на его разработке с учётом того, что его будут тестировать», как отмечает сам Мюллер. «Контроль Программы» определял, что нужно сделать, управлял бюджетом и требованиями, а также управлял взаимосвязями элементов программы. Область «Системная инженерия» отвечала за разработку новых устройств и узлов, «Тестирование» за то, что эти новые элементы работают, «Надёжность и Качество» проверяли разработанные элементы на соответствие требованиям и стандартам, а «Лётная эксплуатация» отвечала за то, что эти узлы будут работать во время полёта.

Многие изначально отнеслись к методу, предложенному Мюллером, со скептицизмом, но в конце концов ему удалось убедить членов программы в необходимости следования данному алгоритму. Данная система показала свою эффективность – проект был завершён успешно, и, можно даже сказать, триумфально, с опережением заявленных сроков. Это стало возможно только благодаря разбитию масштабного проекта на управляемые, повторяемые этапы, что позволило работать множеству отдельных компаний и специалистов в едином ритме. Так проектное управление доказало свою эффективность в Космической гонке.

Краткая история проектного управления

Проектное управление не было изобретено НАСА и доктором Мюллером. Египетские пирамиды и Великая Китайская стена являются продуктами проектного управления из доисторических эпох. К сожалению, документальных свидетельств того, как проходила реализация и управления этими проектами не сохранилось, и нынешнее проектное управление оторвано от знаний прошлых веков.

Самый очевидный путь реализации проекта – разбить его на фазы или отдельные задачи. Как кулинарный рецепт – покупаете ингредиенты, правильно их смешиваете, готовите и подаёте. Простейший инструмент проектного управления представляет собой чек-лист действий, которые необходимо совершить для достижения цели. Просто и эффективно.

Однако, если Вы – шеф-повар, и готовите не одно блюдо, а несколько, например, салат (приготовление которого состоит из 3 этапов) и десерт (который нужно только подать), то Вам потребуется инструмент, позволяющий отслеживать временные затраты на каждый из элементов и время, когда они должны быть готовы. И тут на помощь приходит один из первых современных инструментов проектного управления: Диаграмма Гантта, представленная на Рисунке 2 .

Изобретённая независимо Ко ролем Адамеки (Korol Adamecki) и Генри Л. Ганттом (Genry L. Gantt) в начале XX в., диаграмма Гантта показывает расписание проекта основываясь на датах окончания и завершения задач. В неё вносятся задачи, их длительности и взаимосвязи, а затем высчитывается критический путь – самая длинная цепочка взаимосвязанных задач, определяющих длительность проекта. Взаимосвязи между началом и окончанием разных задач очень важны – вы же не можете подать гостям суп, пока вы его не сварили, не так ли?

Так вот, типовой проект очень похож на проект приготовления и подачи ужина, только в нём гораздо больше задач, взаимосвязей, дедлайнов и видов ресурсов. Проектам с жёсткими дедлайнами диаграмма Гантта помогает решить, когда лучше начинать те или иные задачи, чтобы сократить время реализации. А для проектов с сильными ресурсными ограничениями, диаграмма Гантта предоставляет возможность построить схему в форме событийной цепочки процессов (event-driven process chain) для планирования ресурсов.

Разным проектам нужен различный уровень контроля. Например, если вы публикуете серию статей в , то, жёсткие дедлайны не так важны. Гораздо важнее чёткий процесс, в рамках которого есть возможность составить структуру каждой статьи, сделать набросок каждой из них, получить обратную связь, внести правки, закончить статью, вычитать и опубликовать. Вместо управления временем и ресурсами, вы управляете процессом.

Для таких проектов лучше подходят гибкие методы управления проектами Agile и связанные с ним подходы, такие как Lean, Kanban и другие. Есть и методы, позволяющие управлять как рабочим потоком, так и временем, и ресурсами – 6 Сигм и Scrum.

Популярные системы управления проектами

За всю историю проектного управления было создано множество различных методов управления проектами под практически любые нужды. Даже если Вы не собираетесь отправлять человека на Луну и не располагаете аналогичным количеством ресурсов, Вы всё равно найдёте подходящий для себя инструмент. Главное понять, что самое важное для Вашего проекта – дедлайны, ресурсы, соблюдение процесса, или сразу несколько факторов – а затем выбрать метод управления проектом, ориентированный на достижение этого показателя.

Прежде чем приступить к рассмотрению самых популярных методов, определим некоторые ключевые термины.

Базовые термины проектного управления

Agile: Гибкий итеративно-инкрементальный подход к управлению проектами и продуктами, ориентированный на динамическое формирование требований и обеспечение их реализации в результате постоянного взаимодействия внутри самоорганизующихся рабочих групп, состоящих из специалистов различного профиля. Существует множество методов, базирующихся на идеях Agile, самые популярные из которых – Scrum и Kanban.

Критический путь: Непрерывная последовательность работ и событий от начального до конечного события, требующая наибольшего времени для её выполнения.

Событийная цепочка процессов (EPC-диаграмма): диаграмма, отображающая последовательность реализации работ проектов основываясь на доступности и загруженности ресурсов

Резерв времени: Время, на которое может быть отложено начало работы без влияния на общую продолжительность проекта. Таким образом, у работ на критическом пути резерв будет равняться нулю.

Веха (контрольная точка, milestone): Ключевое событие, обозначающее, например, конец этапа. На диаграмме Гантта обозначается задачей с нулевой длительностью.

Менеджер проекта (руководитель проекта, project manager, PM): Руководитель команды проекта, ответственный за управление проектом (планирование, реализацию и закрытие проекта).

Ресурсы: Элементы, необходимые для реализации проекта. Ресурсами являются время, оборудование, материалы, сотрудники и прочее.

Спринт (Sprint): Итерация (рабочий цикл) в Scrum, длящаяся от недели до месяца, в ходе которой создаётся рабочая версия продукта или его элемент, представляющий ценность для заказчика.

«Классическое» или «традиционное» проектное управление: Наиболее широко распространённый метод управления проектами, основанный на так называемом «водопадном» (Waterfall) или каскадном цикле, при котором задача передаётся последовательно по этапам, напоминающим поток.

Классическое проектное управление

Наиболее очевидный способ сделать свой проект более управляемым – это разбить процесс его исполнения на последовательные этапы. Именно на такой линейной структуре базируется традиционное проектное управление. В этом смысле оно напоминает компьютерную игру – нельзя перейти на следующий уровень не завершив предыдущий. Схема рабочего процесса приведена на Рисунке 3 .

Данный подход ориентирован на проекты, в которых есть строгие ограничения по последовательности выполнения задач. Например, строительство дома – нельзя возводить стены без фундамента.

Обычно выделяют 5 этапов классического проектного управления, но можно добавлять и дополнительные этапы, если того требует проект.

5 этапов традиционного менеджмента:

Этап 1. Инициация. Руководитель проекта и команда определяют требования к проекту. На данном этапе часто проводятся совещания и «мозговые штурмы», на которых определяется что же должен представлять из себя продукт проекта.

Этап 2. Планирование. На данном этапе команда решает, как она будет достигать цели, поставленной на предыдущем этапе. На данном этапе команда уточняет и детализует цели и результаты проекта, а также состав работ по нему. На основании данной информации команда формирует календарный план и бюджет, оценивает риски и выявляет заинтересованные стороны.

Этап 3. Разработка. Данная стадия реализуется не для всех проектов — как правило она является частью фазы планирования. В фазе разработки, характерной для технологических проектов, определяется конфигурация будущего проекта и/или продукта и технические способы его достижения. Например в ИТ-проектах на данном этапе выбирается язык программирования. (В отечественной практике данная фаза обычно не выделяется, а термин «разработка» не используется — прим. пер.)

Этап 4. Реализация и тестирование. На этой фазе происходит собственно основная работа по проекту – написание кода, возведение здания и тому подобное. Следуя разработанным планам начинает создаваться содержание проекта, определённое ранее, проводится контроль по выбранным метрикам. Во второй части данной фазы происходит тестирование продукта, он проверяется на соответствие требованиям Заказчика и заинтересованных сторон. В части тестирования выявляются и исправляются недостатки продукта.

Этап 5. Мониторинг и завершение проекта. В зависимости от проекта данная фаза может состоять из простой передачи Заказчику результатов проекта или же из длительного процесса взаимодействия с клиентами по улучшению проекта и повышению их удовлетворённости, и поддержке результатов проекта. Последнее относится к проектам в области клиентского сервиса и программного обеспечения.

То, что описано выше – база, на которой строятся различные методы управления проектами. Разным проектам нужны различные фазы реализации – некоторым достаточно и трёх фаз, другим гораздо больше. Иногда используется так называемый «итеративный водопад», в котором каждый этап представляет собой некий подпроект, в ходе которого задачи реализуются по фиксированным итерациям. Но суть остаётся одна – проект разбит на этапы, которые исполняются в строго определённой последовательности.

Благодаря тому, что классический проектный менеджмент строго привязан ко времени исполнения задач, как правило, заранее определённому на этапе планирования, для реализации проектов в рамках данного подхода отлично подходят инструменты календарно-сетевого планирования. Самым распространённым инструментом календарно-сетевого планирования является уже упомянутая ранее диаграмма Гантта. Существует множество инструментов для её построения – от простых таблиц вроде Excel и Smartsheet до профессиональных программных пакетов вроде Microsoft Project и Primavera.

Сильные стороны классического проектного менеджмента

Сегодня довольно часто говорится о том, что классический водопадный подход устарел, но он и не думает сдавать позиции. Большим плюсом данного подхода является то, что он требует от Заказчика и руководства компании определить, что же они хотят получить, уже на первом этапе проекта. Раннее включение привносит определённую стабильность в работу проекта, а планирование позволяет упорядочить реализацию проекта. Кроме того, этот подход подразумевает мониторинг показателей и тестирование, что совершенно необходимо для реальных проектов различного масштаба.

Потенциально, классический подход позволяет избежать стрессов ввиду наличия запасного времени на каждом этапе, заложенного на случай каких-либо осложнений и реализации рисков. Кроме того, с правильно проведённым этапом планирования, руководитель проектов всегда знает, какими ресурсами он обладает. Даже если эта оценка не всегда точная.

Слабые стороны классического проектного менеджмента

Основная слабая сторона классического проектного менеджмента – нетолерантность к изменениям. Руководство компании Toyota, знаменитую созданием таких систем как Lean и Kanban, часто критикуют за то, что они применяют классический подход в разработке софта для своей компании, причём именно за недостаток гибкости.

Оплот классического подхода сейчас – строительные и инженерные проекты, в которых содержание проекта остаётся практически неизменным в течение всего проекта. Но если в Вашем проекте ресурсы и время не являются ключевыми ограничениями, а содержание проекта подвержено изменениям – возможно вам стоит присмотреться к другим системам управления проектами.

Agile

Как уже говорилось ранее – не все проекты могут быть структурированы таким образом, чтобы быть реализованными по классическому проектному подходу. Возвращаясь к нашему примеру с шеф-поваром: приготовление одного блюда идеально ложится на «водопадный» подход, а вот вовремя приготовить и подать ужин из четырёх блюд будет практически невозможно, если придётся каждый раз ждать окончания приготовления одного блюда, чтобы приступить к приготовлению другого.

И тут в игру вступает Agile – семейство гибких итеративно-инкрементальных методов к управлению проектами и продуктами. Согласно данному подходу, проект разбивается не на последовательные фазы, а на маленькие подпроекты, которые затем «собираются» в готовый продукт. Схема работы приведена на Рисунке 5 .

Таким образом, инициация и верхнеуровневое планирование проводятся для всего проекта, а последующие этапы: разработка, тестирование и прочие проводятся для каждого мини-проекта отдельно. Это позволяет передавать результаты этих мини-проектов, так называемые, инкременты, быстрее, а приступая к новому подпроекту (итарации) в него можно внести изменения без больших затрат и влияния на остальные части проекта.

Несмотря на то, что Agile вошёл в моду относительно недавно, идея итеративной разработки не нова (об истории появления Agile можно прочесть – прим.пер.). Своё нынешнее название семейство гибких методологий получило в 2001 с публикации Манифеста Agile (Agile Manifesto) , закрепившем основные ценности и принципы гибкой разработки программного обеспечения, в основе которых – командная работа и адаптация, даже «любовь» к изменениям.

Сам по себе Agile – не метод управления проектами. Это скорее набор идей и принципов того, как нужно реализовывать проекты. Уже на основе этих принципов и лучших практик были разработаны отдельные гибкие методы или, как их иногда называют, фреймворки (frameworks): Scrum, Kanban, Crystal, и многие другие. Эти методы могут достаточно сильно отличаться друг от друга, но они следуют одним и тем же принципам.

Сильные стороны Agile

Самое главное достоинство Agile – его гибкость и адаптивность. Он может подстроиться под практически любые условия и процессы организации. Именно это обуславливает его нынешнюю популярность и то, сколько систем для различных областей было создано на его основе.

Один из принципов Agile: «Реакция на изменения важнее следования плану». Именно быстрая и относительно безболезненная реакция на изменения является причиной тому, что многие крупные компании стремятся сделать свои процессы более гибкими. Кроме того, Agile отлично подходит для проектов с «открытым концом» — например, запуску сервиса или блога.

Вотчина Agile – разработка новых, инновационных продуктов. В проектах по разработке таких продуктов высока доля неопределённости, а информация о продукте раскрывается по ходу проекта. В таких условиях реализовывать проект по «водопаду» становится невозможно– нет информации для планирования.

Слабые стороны Agile

В отличие от PRINCE2 и PMBOK Agile – не является ни методологией, ни стандартом. Agile — это набор принципов и ценностей. Слабая сторона состоит в том, что каждой команде придётся самостоятельно составлять свою систему управления, руководствуясь принципами Agile. Это непростой и длительный процесс, который потребует изменений всей организации, начиная процедурами и заканчивая базовыми ценностями. Это тернистый путь и не всем организациям он под силу.

Этот путь потребует от лидера изменений не только знаний и упорства, но и серьёзных административных ресурсов, а также затрат. К счастью, существуют готовые наборы практик, которые облегчают Agile-трансформацию организации. К таким наборам относятся фреймворк Scrum, метод Kanban и многие другие – Crystal, LeSS, SAFe, Nexus.

Scrum

Гибкий фреймворк, созданный в 1986 году, считается самым структурированным из семейства Agile. Созданный в 1986 году, он сочетает в себе элементы классического процесса и идеи гибкого подхода к управлению проектами. В итоге получилось очень сбалансированное сочетание гибкости и структурированности.

Следуя заветам Agile, Scrum разбивает проект на части, которые сразу могут быть использованы Заказчиком для получения ценности, называемые заделами продуктов (product backlog). И несмотря на то, что «задел продукта» — достаточно верный перевод и используется в профессиональной литературе, в российской практике чаще всего используется просто «беклог». Затем эти части приоретизируются Владельцем продукта – представителем Заказчика в команде. Самые важные «кусочки» первыми отбираются для выполнения в Спринте – так называются итерации в Scrum, длящиеся от 2 до 4 недель. В конце Спринта Заказчику представляется рабочий инкремент продукта – те самые важные «кусочки», которые уже можно использовать. Например, сайт с частью функционала или программа, которая уже работает, пусть и частично. После этого команда проекта приступает к следующему Спринту. Длительность у Спринта фиксированная, но команда выбирает её самостоятельно в начале проекта, исходя из проекта и собственной производительности.

Чтобы удостовериться в том, что проект отвечает требованиям Заказчика, которые имеют свойство изменяться со временем, перед началом каждого Спринта происходит переоценка ещё не выполненного содержания проекта и внесение в него изменений. В этом процессе участвуют все – команда проекта, Scrum Мастер (Scrum Master, лидер команды проекта) и Владелец продукта. И ответственность за этот процесс лежит на всех.

Как уже говорилось, Владелец продукта является представителем Заказчика в проекте, или олицетворяет всех клиентов будущего проекта, в случае если Заказчика нет. Для этого он должен досконально знать их потребности и образ мышления, а также разбираться в продукте и технологии его изготовления. Scrum Мастер призван помочь участникам проекта лучше понять и принять ценности, принципы и нормы практики Scrum. Он лидер и посредник между внешним миром и командой. Его задача — следить, чтобы никто не мешал команде самостоятельно и комфортно работать над поставленными задачами. Команда же отвечает за то, чтобы в конце спринта все необходимые задачи были сделаны, а поставки – выполнены.

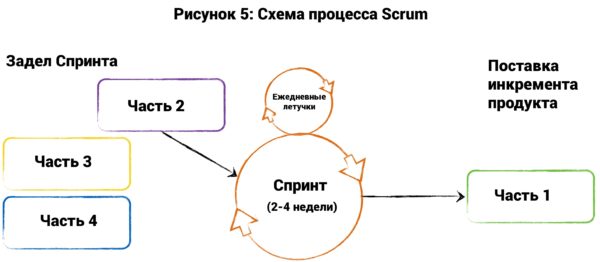

Основная структура процессов Scrum вращается вокруг 5 основных встреч: упорядочивания беклога, планирования Спринта, ежедневных летучек, подведения итогов Спринта и ретроспективы Спринта.

Многим Scrum может показаться сложным для внедрения – новый процесс, новые роли, много делегирования и совершенно новая организационная структура. Но это гибкий и при этом структурированный подход к реализации проектов, который, в отличие от размытых и общих принципов Agile, не позволит работе пойти не в то русло.

Сильные стороны Scrum

Scrum был разработан для проектов, в которых необходимы «быстрые победы» в сочетании с толерантностью к изменениям. Кроме того, этот фреймворк подходит для ситуаций, когда не все члены команды имеют достаточный опыт в той сфере, в которой реализуется проект – постоянные коммуникации между членами командами позволяют недостаток опыта или квалификации одних сотрудников за счёт информации и помощи от коллег.

Онлайн телеканал Netflix является отличным примером быстрых поставок результатов. Сайт ресурса обновляется каждые две недели благодаря Scrum, который не просто позволяет работать с высокой скорости, но и аккумулирует пользовательский опыт и даёт возможность выявить самое главное для клиентов.

В ходе каждой итерации, разработчики добавляют и тестируют новые функции сайта и убирают те, которыми не пользовались клиенты. По словам команды Netflix, основное преимущество Scrum в том, что он позволяет «быстро ошибаться». Вместо того, чтобы долго и с большими затратами готовить крупный релиз, поставки раз в две недели по Scrum имеют небольшой размер. Их легко отслеживать и, если что-то идёт не так, быстро исправлять.

Слабые стороны Scrum

Scrum очень требователен к команде проекта. Она должна быть небольшой (5-9 человек) и кроссфункциональной – то есть члены команды должны обладать более чем одной компетенцией, необходимой для реализации проекта. Например разработчик ПО должен обладать познаниями в тестировании и бизнес-аналитике. Делается это для того, чтобы часть команды не «простаивала» на разных этапах проекта, а также для того, чтобы сотрудники могли помогать и подменять друг друга.

Кроме того, члены команды должны быть «командными игроками», активно брать на себя ответственность и уметь самоорганизовываться. Подобрать такую зрелую команду очень непросто!

Scrum подходит не для всех команд и организаций ещё и потому, что предлагаемый процесс может не подойти для разработки конкретного продукта – например промышленного станка или постройки здания.

Lean

Agile говорит нам, что необходимо разбивать на небольшие управляемые пакеты работ, но ничего не говорит о том, как управлять разработкой этого пакета. Scrum предлагает нам свои процессы и процедуры. Lean же, в свою очередь, добавляет к принципам Agile схему потока операций (workflow) для того, чтобы каждая из итераций выполнялась одинаково качественно.

В Lean, так же, как и в Scrum, работа разбивается на небольшие пакеты поставки, которые реализуются отдельно и независимо. Но в Lean для разработки каждого пакета поставки существует поток операций с этапами, подобными тем, которые были созданы для проекта Аполлон. Как и в классическом проектном менеджменте, это могут быть этапы планирования, разработки, производства, тестирования и поставки – или любые другие необходимые для качественной реализации проектов этапы.

Этапы Lean и их гибкость позволяют быть уверенными в том, что каждая часть проекта реализуется так, как требуется. В Lean не прописаны чёткие границы этапов, как в Scrum прописаны ограничения Спринтов. Кроме того, в отличие от классического проектного менеджмента, Lean позволяет параллельно выполнять несколько задач на разных этапах, что повышает гибкость и увеличивает скорость исполнения проектов.

Как и Agile, Lean это скорее концепция, образ мышления, нежели нечто высеченное в камне. Используя идеи Lean Вы можете самостоятельно создать систему, удовлетворяющую вашим требованиям в управлении проектами.

Сильные стороны Lean

Если Вам нравятся идеи Agile, но проект требует очень ровного качества и чёткого исполнения, Lean предоставляет набор инструментов для того, чтобы удовлетворить эти требования. Lean сочетает гибкость и структурированность, как Scrum, но в немного другом ключе.

Слабые стороны Lean

Не каждая часть проекта требует одинаково детальной и дотошной проработки и внимания. Но Lean предполагает именно такой подход к каждой задаче и этапу. Это основной минус применения Lean для крупных и неоднородных проектов.

А ещё, в отличие от Scrum, Lean не предлагает чёткого рабочего процесса для реализации «кусочков» проекта, что способствует растягиванию сроков проекта. Эта проблема может быть решена при помощи эффективного руководства и чётких коммуникаций ̶ главное помнить об этом.

Kanban

Lean выглядит немного абстрактным сам по себе, но в комбинации с Kanban его становится гораздо проще использовать для построения собственной системы управления проектами. Созданный инженером компании Toyota Тайичи Оно (Taiichi Ono) в 1953 году, Kanban очень похож на схему промышленного производства. На входе в этот процесс попадает кусочек металла, а на выходе получается готовая деталь. Также и в Kanban, инкремент продукта передаётся вперёд с этапа на этап, а в конце получается готовый к поставке элемент.

Кроме того, создатель Kanban вдохновлялся супермаркетами, а именно их принципом – «держи на полках только то, что нужно клиенту». А потому в Kanban разрешается оставить неоконченную задачу на одном из этапов, если её приоритет изменился и есть другие срочные задачи. Неотредактированная статья для блога, подвешенная без даты публикации или часть кода функции, которую возможно не будут включать в продукт – всё это нормально для работы по Kanban.

Kanban намного менее строгий, нежели Scrum – он не ограничивает время спринтов, нет ролей, за исключением владельца продукта. Kanban даже позволяет члену команды вести несколько задач одновременно, чего не позволяет Scrum. Также никак не регламентированы встречи по статусу проекта – можно делать это как Вам удобно, а можно не делать вообще.

Для работы с Kanban необходимо определить этапы потока операций (workflow). В Kanban они изображаются как столбцы, а задачи обозначают специальные карточки. Карточка перемещается по этапам, подобно детали на заводе, переходящей от станка к станку, и на каждом этапе процент завершения становится выше. На выходе мы получаем готовый к поставке заказчику элемент продукта. Доска со столбцами и карточками может быть как настоящей, так и электронной – даже здесь Kanban не накладывает никаких ограничений на пользователей.

Ваша собственная система Kanban может быть настолько гибкой, насколько Вы сами того пожелаете – ведь во многом Kanban является визуализацией идеи Agile. Но у Kanban есть 4 столпа, на которых держится вся система:

  1. Карточки: Для каждой задачи создаётся индивидуальная карточка, в которую заносится вся необходима информация о задаче. Таким образом, вся нужная информация о задаче всегда под рукой.
  2. Ограничение на количество задач на этапе: Количество карточек на одном этапе строго регламентировано. Благодаря этому сразу становится видно, когда в потоке операций возникает «затор», который оперативно устраняется.
  3. Непрерывный поток: Задачи из беклога попадают в поток в порядке приоритета. Таким образом, работа никогда не прекращается.
  4. Постоянное улучшение («кайзен» (kaizen)): Концепция постоянного улучшения появилась в Японии в конце XX века. Её суть в постоянном анализе производственного процесса и поиске путей повышения производительности.

Сильные стороны Kanban

Как и Scrum, Kanban хорошо подходит для достаточно сплочённых команды с хорошей коммуникацией. Но в отличие от Scrum, в Kanban нет установленных чётких дедлайнов, что хорошо подходит для замотивированных и опытных команд.

При правильной настройке и управлении, Kanban может принести большую пользу команде проекта. Точный расчёт нагрузки на команду, правильная расстановка ограничений и концентрация на постоянном улучшении — всё это позволяет Kanban серьёзно экономить ресурсы и укладывать в дедлайны и бюджет. И всё это в сочетании с гибкостью.

Слабые стороны Kanban

Часто можно слышать, что по Kanban, в отличие от Scrum, можно работать с практически любой командой. Но это не совсем так. Kanban лучше всего подходит для команд, навыки членов которых пересекаются друг с другом. Таким образом они могут помогать друг другу преодолевать трудности при решении задач. Без этого Kanban будет не так эффективен, как мог бы быть. Также, как уже было сказано, Kanban лучше подходит в тех случаях, когда нет жёстких дедлайнов. Для жёстких дедлайнов лучше подходит классический подход или Scrum.

6 сигм (Six Sigma)

Компания Motorola, наряду с Toyota, также внесла вклад в развитие мирового проектного управления. Инженер этой компании Bill Smith создал концепцию 6 сигм в 1986 году. Это более структурированная версия Lean нежели Kanban, в которую добавлено больше планирования для экономии ресурсов, повышения качества, также снижения количества брака и проблем.

Конечная цель проекта – удовлетворение заказчика качеством продукта, которого можно добиться при помощи непрерывного процесса улучшения всех аспектов проекта, основанном на тщательном анализе показателей. В концепции 6 сигма уделяется отдельное внимание устранению возникающий проблем.

Для этого было предложен процесс из 5 шагов, известных как DMEDI:

  • Определение (Define): Первый этап очень похож на ранние этапы других систем проектного управления. На нём определяется содержание проекта, собирается информация о предпосылках проекта, ставятся цели.
  • Измерение (Measure): 6 сигм ориентирована на сбор и анализ количественных данных о проекте. На данном этапе происходят определяется, какие показатели будут определять успех проекта и какие данные нужно собирать и анализировать.
  • Исследование (Explore): На стадии исследования менеджер проекта решает, каким же образом команда может достичь поставленных целей и исполнить все требования в срок и в рамках бюджета. На данном этапе очень важно нестандартное мышление руководителя проектов при решении возникших проблем.
  • Разработка (Develop): На данном этапе реализуются планы и решения, принятые на предыдущих этапах. Важно понимать, что на данном этапе необходим детальный план, в котором описаны все действия, необходимые для достижения поставленных целей. Также на данном этапе измеряется прогресс проекта.
  • Контроль (Control): Ключевой этап в методологии 6 сигм. Его основная задача – долгосрочное улучшение процессов реализации проектов. Данный этап требует тщательного документирования извлечённых уроков, анализа собранных данных и применения полученных знаний как в проектах, так во всей компании в целом.

6 сигм очень похожа на Kanban, только с установленными этапами реализации задач – планированием, определением целей и тестированием качества. Вероятнее всего, встреч команды при применении 6 сигм будет значительно больше, чем при Kanban, но зато процесс реализации проектов более структурирован и команде сложнее сбиться с пути. И, как и Kanban, 6 сигм можно относительно легко адаптировать к нуждам конкретной компании или команды. Жёстким требованием является лишь тщательное измерение и контроль показателей проекта на этапах реализации – без этого невозможно постоянное долгосрочное улучшение процессов реализации проекта.

Сильные стороны 6 сигм

Концепция 6 сигм предоставляет чёткую схему для реализации проектов и постоянного улучшения процессов. Определяя цели, затем тщательно анализируя их и пересматривая вы получаете количественные данные для более глубокого понимания проекта и принятия более качественных решений. И хотя сбор, анализ данных и извлечение уроков могут занять определённое время, это позволит улучшить и оптимизировать процессы реализации проекта и сэкономить таким образом ресурсы в будущем.

6 сигм подходит для трудных проектов, в которых много новых и сложных операций. Данный подход позволяет реализовывать элементы проекта, учиться на ошибках и повышать качество в будущем.

Слабые стороны 6 сигм

Проблема 6 сигм в том, пусть основной декларируемой целью является снижение затрат и повышение эффективности, но удовлетворение Заказчика часто вырывается на первый план. Учитывая некоторые различия в целях на разных этапах проекта, часто у команд возникает путаница в приоритетах, и избежать этого не просто.

Кроме того, основной лейтмотив 6 сигм: «Всё всегда можно сделать ещё лучше». Это может демотивировать сотрудников, не чувствующих удовлетворения от проделанной работы. Кроме того, если проект единичный и компания не планирует в будущем реализовывать подобные проекты, все затраты на анализ и извлечение уроков могут оказаться напрасными.

PRINCE2

НАСА – не единственная государственная организация, которая внесла вклад в развитие проектного управления. Британское Правительство давно оценило эффективность проектного управления, и в 1989 году была создана британская методология PRINCE2. Название произошло от акронима «PR ojects IN C ontrolled E nvironments version 2 », что переводится как «Проекты в контролируемой среде версия 2». В отличие от гибких методов, PRINCE2 не использует итеративный подход к проекту. Если сравнивать PRINCE2 другими продуктами, то его можно сравнить с гибридом классического подхода к проектному управлению и концентрации на качестве из 6 сигм.

Методология PRINCE2 в отличие от, например, свода знаний PMBOK не содержит:

  • Специализированных аспектов управления проектом, например, отраслевых;
  • Конкретных практик и инструментов управления проектами, таких как диаграмма Гантта, WBS и т.п.

PRINCE2 концентрируется на управленческих сторонах проекта, выраженных в 7 принципах, 7 процессах и 7 темах проекта.

  • 7 принципов определяют общие правила управления проектами по PRINCE2, определяют базу методологии;
  • 7 процессов определяют шаги продвижения по проектному циклу;
  • 7 тем – аспекты, по которым проводится контроль для достижения успеха проекта.

В начале проекта PRINCE2 предлагает нам определить 3 основных аспекта проекта:

  • Бизнес-аспект (Принесёт ли этот проект выгоду?)
  • Потребительский аспект (Какой нужен продукт, что мы будем делать?)
  • Ресурсный аспект (Достаточно ли у нас всего, чтобы достичь цели?)

В PRINCE2 более чётко определённая структура команды проекта, чем у большинства подходов к проектному управлению. Это связано с тем, что PRINCE2 ориентирован на масштабные государственные проекты и крупные организации.

Согласно PRINCE2 у каждого члена команды есть своя чёткая роль в каждом из 7 процессов:

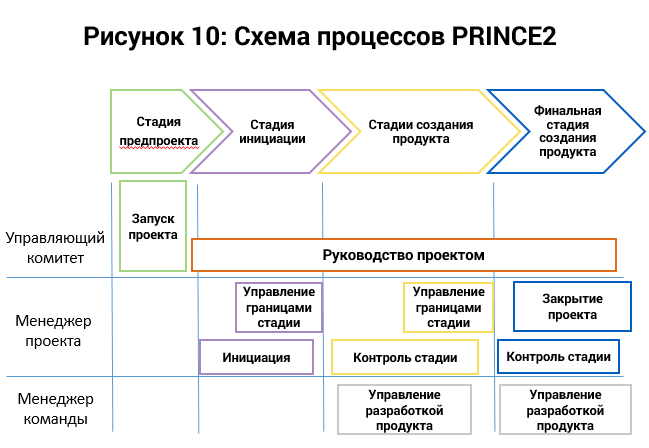

  • Начало проекта (Start ing up a project ): В ходе данного процесса назначается менеджер проекта и определяются общие требования к характеристикам продукта. Менеджер проекта, чья основная задача – внимание к деталям, отчитывается перед Управляющим комитетом проекта, который отвечает за общее руководство проектом. Именно Управляющий комитет следит за тем, чтобы проект не сбился с курса, и он же полностью отвечает за успех проекта.
  • Инициация проекта (Initiation a project ): В ходе данного процесса менеджер проекта составляет «Документацию по инициации проекта», в которой содержится план проекта по стадиям. Стадии могут длиться разное количество времени, но, как и в классическом подходе, они следуют строго друг за другом.
  • Руководство проектом (Directi ng a project ): Данный процесс предоставляет возможность Управляющему комитету нести общую ответственность за успех проекта, не погружаясь в детали, которые находятся в границах полномочий менеджера проекта.
  • Контроль стадии (Control ling a stage ): При реализации проекта, даже в идеальных условиях, будут вноситься определённые изменения. Процесс «Контроль стадии» реализует один из принципов PRINCE2 – принцип управления по исключениям. В обязанности менеджера проекта входит отслеживать в ходе выполнения стадии отклонения от плановых параметров проекта по срокам, содержанию, бюджету и др. Если эти отклонения превышают данные руководителю проекта Управляющим комитетом полномочия (в терминологии PRINCE2 – допуски), менеджер проекта обязан проинформировать Управляющий комитет и предложить пути выхода из ситуации.
  • Управление созданием продукта (Managing Product Delivery): Процесс управления созданием продукта представляет собой взаимодействие менеджера проекта и менеджера команды по созданию одного из продуктов проекта. В обязанности менеджера проекта в данном процессе входит делегирование полномочий по созданию продукта менеджеру команды и приемка созданного продукта.
  • Управление границами стадии (Manag ing a stage boundary ): В ходе данного процесса менеджер проекта предоставляет Управляющему комитету всю необходимую информацию для оценки результатов пройденной стадии и принятия решения о переходе на следующую стадию.
  • Завершение проекта (Closing a project ): Одно из отличий PRINCE2 в том, что процесс завершения проекта не выделяется в отдельный этап или стадию, как в классическом подходе, а выполняется в рамках финальной стадии создания продукта. Цель процесса – подтвердить, что продукт проекта принят, или проект больше не может принести ничего полезного.

PRINCE2 может быть адаптирован для проектов любого масштаба и любой предметной области. Методология предлагает конкретные рекомендации по изменению жизненного цикла проекта, ролевой модели и набора обязательных документов в соответствии с потребностями проекта.

Сильные стороны PRINCE2

  • Адаптируемость к особенностям организации;
  • Наличие чёткого описания ролей и распределения ответственности;
  • Акцент на продуктах проекта;
  • Определённые уровни управления;
  • Фокус на экономической целесообразности;
  • Последовательность проектной работы;
  • Акцент на фиксации опыта и постоянном совершенствовании.

Слабые стороны PRINCE2

  • Отсутствие отраслевых практик;
  • Отсутствие конкретных инструментов для работы в проекте.

Лучшая система управления проектами … для Вас!

Управление проектами – это наука, но наука не самая точная. В данной области нет незыблемых основ и универсальных решений. Если вам удастся найти метод, идеально подходящий вашему проекту – считайте, что вам крупно повезло, ведь большинству менее удачливых руководителей приходится прикладывать усилия для создания и настройки собственных систем управления проектами. Эти системы могут быть составлены из элементов существующих систем или даже созданы совершенно с нуля, как в случае с миссией «Аполлон». Главное используйте что-нибудь, что даст вам хоть какую-то структуру и позволит не забыть о том, что главное для вашего проекта.

Каждый человек, знакомый с понятием «проект» знает, что это явление в жизни человечества имеет свои глубокие корни, уходящие еще к тем временам, когда человек научился синтезировать полученный опыт, формировать знание и планировать цели. В них человек выступал со-творцом, преобразовывая данный ему мир, достигая цели, благодаря знаниям и труду. Крупнейшими цивилизационными проектами можно считать развитие земледелия, сооружение египетских пирамид, создание государства, всемирный проект христианства, проекты полетов в космос и т.д.

2.Проектный менеджмент — требование времени

Каждое новое поколение, в силу понимания им рационализма и рациональности преобразования окружающей среды, создает в ней через механизмы креативности новые системы и образы, ориентируясь на свои духовные и текущие социальные ценности, потребности в личной самоактуализации.

На данном этапе развития человеческого общества преобразование мира происходит более стремительными темпами. Мы стали свидетелями не только апогея развития индустриальной эпохи, но и уже живем в новой постиндустриальной эпохе. Уровень мышления современного цивилизованного человека, живущего в условиях изменчивости и неопределенности, предполагает понимание преобразования и конкурентоспособности — важнейшего условия выживания как целостных систем так и индивидов-, на основе знания, а не силы. Инновационность проектов создается креативностью этоса(преобладающего духа или характера культуры), и обеспечивает реализацию не только комплекса конкурентоспособности, получения большей добавочной стоимости и улучшения комфортности жизни человека, но и своим положительно преобразовывающим действием направлена на решение нарастающих социальных, экологических, энергетических, ресурсных (в том числе финансовых и человеческих) проблем. Проблемы эти не только текущие, но и накопившихся, в первую очередь, за счет неучтености этих факторов в проектах предыдущих поколений индустриальной эпохи.

Область знаний, необходимая для решения комплекса задач по реализации инновационных проектов, столь обширна, объединяет такое огромное количество научных и профессиональных знаний из различных экспертных областей, этических и контекстуальных компетенций, что требует новой формы управления с учетом факторов изменчивости и неопределенности. Операционное управление просто не может справляться с такого рода задачами.

За последние 50 лет изменения происходят даже ни сколько в области промышленных технологий, совершенствующих средства производства и условия жизни, сколько в самом человеке. Интеллект человека, благодаря этосу креативности, признан главным средством производства, способным самому создать любые изменения, быстро адаптироваться к происходящим изменениям и возрастающим требованиям внешней среды.

Но создавая продукты, развивая знания, интеллект сам нуждается в их использовании для синтеза новых изменений и преобразований. Таким продуктом, который признан в настоящее время самым эффектным методом управления изменениями и является проектный менеджмент.

Проектный менеджмент (Project Management) – это инструмент для разработки и реализации проектов и универсальная технология эффективного управления в изменяющихся условиях и развивающихся системах в условиях нестабильности и неопределенности , в первую очередь плохо развитой законодательной и налоговой систем, слабо контролируемого роста цен и дефицита ресурсов. Это метод решения крупных научных, производственных и социальных проблем.

В странах с традиционной рыночной экономикой Project Management перестал быть средством выполнения последовательных процессов и соблюдения сроков для достижения результата. Он стал выразителем современной культуры развития всех областей человеческой деятельности, основываясь на морально-этических принципах и разумности целеполаганий.

  1. 2. Различия между Project Management и управлением проектами [ 1 ]

В мировой практике понятие Project Management трактуется неоднозначно в зависимости от выбранной модели, подхода к структуре знаний (Body of Knowledge), типа и вида проектов, других факторов. Соответственно, неоднозначны и используемые при переводе на русский язык понятия “Менеджмент проектов” и “Управление проектами”.

Если под менеджментом проектов обычно понимается рыночная управленческая культура и профессиональная деятельность в системах, имеющих социальный характер, то управление проектами – это, прежде всего, взгляд на проект с точки зрения реализации определенных процессов.

Понятие “проект” в разных моделях и стандартах трактуется с разных позиций. Например, в процессной модели (ISO 9000, 10006) проект рассматривается как процесс, а в рамках организационно-функциональной модели (ICB IPMA) “проект” как понятие определяется через “предприятие”, “усилие” и “деятельность”.

В «Руководстве по управлению инновационными проектами и программами предприятий» P2M (Япония) Project Management – это симбиоз науки и искусства применения в проекте профессиональных способностей для производства продукта проекта, адекватного миссии проекта, посредством организации надежной команды проекта, эффективно комбинирующей технические и управленческие методы, производящей наибольшую пользу и демонстрирующую эффективные результаты работы и выполнения задач.

Различия в определении и трактовках таких ключевых терминов, как “Менеджмент проектов”, “Управление проектами”, “Проект”, играют существенную роль и при стандартизации в области УП и PM.

История возникновения системы «проектного менеджмента» началась в Америке в 1937 году, но ее широкое использование началось в 50 годах. Был сформирован определенный свод правил и стандартов ведения проектного менеджмента.

4.Стандартизация положительных практик Project Management, как способ комплексного решения проблем роста

Если стране, обществу или предприятию необходимо решить комплексные проблемы для развития и роста, повышения конкурентоспособности, реализации миссии и целей,- лучший способ — стандартизировать управление на базе положительных практик.

На сегодняшний день существуют несколько основных стандартов (http://ru.wikipedia.org/wiki/%D0%A3%D0%BF%D1%80%D0%B0%D0%B2%D0%BB%D0%B5%D0%BD%D0%B8%D0%B5_%D0%BF%D1%80%D0%BE%D0%B5%D0%BA%D1%82%D0%B0%D0%BC%D0%B8):

Международные стандарты управления (менеджмента) проектами :

5.Компетентность проектных менеджеров. Соотношение качества и цены.

Компетентность менеджеров проектов и специалистов по управлению проектами в области PM и УП определяется следующими компонентами: знания, опыт, умения, этика, профессиональное мышление (ментальность), профессиональные действия.

Для различных компонентов устанавливаются в разном виде те требования, нормы и стандарты, которые позволяют говорить о профессиональной состоятельности менеджера проекта и качестве его работы по проекту.

Требования к компетентности определяются Сводами Знаний — Body of Knowledge, поддерживаемыми и развиваемыми международными и/или национальными профессиональными ассоциациями. В настоящее время профессиональные ассоциации более чем 125-ти странах имеют официальные национальные Body of Knowledge on Project Management (PM BoK) и национальные системы сертификации, около 460тысяч сертифицированных PMP (https://my.pmi.org/home/public?ReturnUrl=%2f). В Украине есть только представительство PMI (http://pmi.org.ua/ru/).

Международным нормативным документом, определяющим систему международных требований к компетентности менеджеров проектов, является ICB IPMA. На его основе разрабатываются (и официально утверждаются уполномоченными органами IPMA) национальные требования к компетентности специалистов в 55ассоциациях стран — членов IPMA, около 120 000 сертифицированных PMP (http://ipma.ch/about/).

Ряд стран, не входящих в IPMA, имеет свои Своды Знаний и системы сертификации (североамериканский PMI, австралийский AIPM, японская ENAA, и другие).

Стандарты оценки компетенции менеджера проекта:

Украинская ассоциация управления проектами «УКРНЕТ»/Ukrainian Project Management Association «UPMA» была организована как независимая ассоциация в 1991 г., с 1988 по 1991 гг. входила в состав и руководящие органы Советской ассоциации управления проектами — СОВНЕТ — сейчас является профессиональной Ассоциацией управления проектами, с 1993 года — член Международной ассоциации управления проектами — IPМA . Усилия Ассоциации направлены на развитие культуры управления проектами с использованием современных методов и информационных систем, проведение международной сертификации профессиональных проектных менеджеров на базе системы IPMA®, оказание консультационных услуг, проведение учебных курсов по управлению проектами, издание книг, стандартов, учебных пособий и т.д. С 1997 г. ассоциация имеет прямое соглашение о кооперации с профессиональной структурой в области управления проектами — .

Долгосрочной целью Украинской ассоциации управления проектами «УКРНЕТ»/Ukrainian Project Management Association «UPMA» является: сформировать критическую массу профессиональных проектных менеджеров для участия в проектах всех типов (25 000 – 30 000 профессионалов) на ближайшие 10 лет и на протяжении 15 лет сертифицировать 50% из них.(http://upma.kiev.ua/)

Сегодня профессиональных проектных менеджеров, подтвердивших свои компетенции на соответствие требованиям стандартов проектного менеджмента IPMA® меньше 1000, работающих в различных областях: банки, финансы, IT, маркетинг, девелопмент недвижимости… В основном, это консультанты по бизнесу. Для сравнения, в Китае более 500 000, в США – около 200 000чел проектных менеджеров.

К сожалению, в Украине, строящей уже на протяжении 20 лет рыночную экономику так и не принято национального стандарта по проектному менеджменту, учитывающего национальную ментальность и специфику управления. Обязательной сертификации проектных менеджеров не предусмотрено ни ЕТКС, ни какими- либо нормативными требованиями к специалистам. Стратегическими программами развития государства и бизнеса задекларировано много масштабных проектов, а вот ответственность за их эффективность лежит только на инвесторах и заказчиках. Кризис нас ничему и не научил. А ведь более 80% девелоперских компаний, активно работающих на рынке недвижимости, как коммерческой, так и промышленной, в канун кризиса оказались на грани банкротства – 12 тысяч приостановленных объектов, значительная часть которых не подлежит восстановлению – это показатель качества подготовки и управления девелоперскими проектами в сфере недвижимости: неконкурентные концепции, отсутствие планирования и прогнозирования, неготовность к адекватным реакциям на риски, в том числе со стороны финансового, фондового и потребительского рынков… А ведь это самые ресурсоемкие и крупнобюджетные проекты. Именно они раскручивают механизм технологического инжиниринга, благодаря их запросам развиваются проектные, научно-исследовательские институты, возрастает востребованность рынка труда и материально-технических ресурсов. Благодаря компетентности их инициаторов и проектных менеджеров приходят инвестиции. НЕПРОФЕССИОНАЛАМ ИНВЕСТИЦИИ НИКТО И НИКОГДА НЕ ДОВЕРЯЕТ. Ситуация с развитием проектов — не просто неудачи предпринимателей и акционеров, не просто некомпетентность управленцев, это нерациональное расходование национальных ресурсов, отсталость и неконкурентоспособность государства и в конечном итоге бедность, как симптом вырождения нации.

В рамках реформирования строительной отрасли согласно требованиям Закона Украины «О регулировании градостроительной деятельности» и «Перечня видов работ (услуг), связанных с созданием объектов архитектуры, ответственные исполнители которых проходят профессиональную аттестацию», утвержденного Постановлением Кабинета Министров Украины от 23 мая 2011г № 554, п 5. предусматривает аттестацию ответственных исполнителей, занимающихся «координацией действий всех участников строительства в рамках инжиниринговой деятельности в сфере строительства» с выдачей квалификационных сертификатов. Но даже с учетом путаницы в нормативных документах, касающихся определений видов деятельности, это всего лишь подтверждение компетенций по процессному управлению инжиниринговой деятельностью в строительстве, которое к тому же пока не проводится. О сертификации специалистов, способных к системному управлению проектами в рыночных условиях речь не идет. То есть, государство пока не помогает бизнесу в стандартизации проектного менеджмента и подготовке специалистов, обеспечивающих конкурентные преимущества не только отдельных проектов, но и государства в целом. А ведь в самых развитых странах мира именно на проектных менеджеров сделана главная ставка по выходу из кризиса и прогрессу государства и общества. Проектный менеджмент – один из самых востребованных видов деятельности в мире. (https://my.pmi.org/home/public?ReturnUrl=%2f), и сегодня это важней чем когда-либо прежде. Одна пятая ВВП, или более $ 12 трлн, тратится на проекты. Тенденция сокращения количества проектных менеджеров, связанная с возобновляемостью челевеческого ресурса, такова, что грозит крупными стратегическими последствиями 64% организаций в мире, и государства уже проявляют озабоченность по этому поводу. Огромное внимание уделяется этому вопросу в Израиле, Китае, Казахстане…

В Украине давно пора вырастить своих проектных менеджеров, концептуалов бизнеса, имеющих стратегическое и интегральное мышление, владеющих знанием эффективных технологий, инжинирингом, умело использующих маркетинговые и финансовые иструменты, лидеров, которым можно доверять, и которые способны внести достойный вклад в развитие культуры украинского этноса…

Международные и национальные стандарты по управлению проектами, менеджменту проектов и профессиональной компетентности менеджеров проектов. Михеев В.Н. Товб А.С. СОВНЕТ, Москва

Руководстве по управлению инновационными проектами и программами предприятий P2M, том 1, версия 1,2 (Японская ассоциация управления проектами PMAJ), 2009, Науковий світ, Київ

Р.Флорида. Креативный класс: люди, которые меняют будущее

ЗУ «Про регулювання містобудівної діяльності» (Відомості Верховної Ради України (ВВР), 2011, N 34, ст.343) { Із змінами, внесеними згідно із Законами N 3395-VI (3395-17) від 19.05.2011, ВВР, 2011, N 50, ст.537 N 4052-VI (4052-17) від 17.11.2011 N 4220-VI (4220-17) від 22.12.2011 N 4570-VI (4570-17) від 22.03.2012 }

«Перелік видів робіт (послуг), пов’язаних із створенням об’єктів архітектури, відповідальні виконавці яких проходять професійну атестацію», затвердженого Постановою Кабінету мІністрів України від 23 травня 2011р №554 ,

Менеджер проекта (руководитель проекта или Project manager) — это специалист, отвечающий за успешное выполнение проекта:

  • в указанные заказчиком сроки;
  • с необходимым качеством;
  • при фиксированном бюджете и ограниченных человеческих ресурсах;
  • при необходимых требованиях со стороны заказчика.

В итоге, главный результат работы данного управленца — это удовлетворенность заказчика.

Должность руководителя проекта налагает высокую ответственность на специалиста, т.к. именно он управляет всеми процессами проекта и от него зависит конечный результат работ. Карьерный путь руководителя проекта всегда ведет в топ-менеджмент и в сторону проектов большего бюджета.

Места работы

Профессия руководителя проектов высоко востребована во многих отраслях:

  • информационные технологии (программирование, автоматизация, создание сайтов);
  • строительство;
  • финансы;
  • страхование
  • фармацевтика;
  • организация мероприятий;
  • спорт.

Понятие Project Manager родилось в сфере информационных технологий, поэтому именно там самый высокий спрос на управленцев. При этом в каждом крупном бизнесе профессия менеджера проекта нужна и экономически оправдана.

История профессии

Руководители, командиры и вожди появились многие тысячи лет назад. Кто-то управлял государством, кто-то войском или кораблем, кто-то строительством. Говоря современным языком, каждая их задача являлась проектом, а они его руководителем.

История профессии менеджера проектов связана с появлением термина «проект» в эпоху бурного развития экономики в XX веке.

Проектом назвали задачу, у которой есть начало и окончание, четко определенный срок выполнения, ограничения по ресурсам, критерии качества и успешного завершения. Сначала должности менеджеров проекта (Project Manager) появились в IT-компаниях, затем в сфере строительства и производства, а позже и в других отраслях.

Обязанности менеджера проектов

Должностные обязанности менеджера проектов сильно зависит от сферы деятельности компании, но при этом имеют общий набор задач:

  • ведение проектов (контроль качества, сроков, бюджетов и рисков);
  • коммуникации с заказчиком (согласование планов, сроков, требований, бюджетов);
  • руководство проектной командой;
  • ведение проектной и технической документации:
    • календарные планы;
    • технические задания;
    • функциональные требования;
    • финансовые отчеты;
    • и так далее.
  • участие в процессе продажи и заключении договоров (в том числе участие в тендерах);
  • постпроектное ведение заказчиков и дополнительные продажи.

Иногда функции руководителя проектов включают задачи менеджера по продажам: активный поиск клиентов, подготовку коммерческих предложений, переговоры, заключение договоров и т.п.

Требования к менеджеру проектов

Требования к менеджерам проектов зависят от сферы деятельности компании. На стройке одно нужно, в ИТ — другое, в банковской сфере — третье. Средний набор требований таков:

  • Высшее образование (желательно по профилю работы компании);
  • Опыт работы от 1 года (серьезные должности требуют более 3-х лет);
  • Хорошее знание сферы деятельности и ее рынка;
  • Умение составлять документацию (техническую и проектную);
  • Опыт руководства (в рамках проектных команд);
  • Отличные коммуникативные навыки.

Иногда среди требований к руководителям проектов можно встретить:

  • знание MS Project;
  • разговорный и письменный английский язык;
  • понимание принципов управления проектами (например, PMI)
  • готовность к командировкам.

Образец резюме менеджера проекта

Как стать менеджером проектов

Требуемый багаж знаний, умений и навыков менеджера проекта существенно зависит от профиля деятельности компании.

Рассмотрим в качестве примера строительство. Чтобы стать менеджером проектов в строительстве, необходимо иметь высшее техническое образование и опыт работы в строительных компаниях (как правило, более трех лет и желательно на управленческих должностях).

Также нужно уметь управлять коллективом более трех человек, вести переговоры на высоком уровне и уметь отстаивать свою точку зрения, владеть навыками тайм-менеджмента, иметь устойчивую психику.

Зарплата менеджера проекта

Заработная плата менеджера проекта может варьироваться от 20 до 150 тысяч рублей в месяц. При этом в системе оплаты всегда присутствует много бонусов, премий, процентов с продаж или завершенных этапов. Поэтому итоговый доход может быть существенно выше заявленного оклада. Средняя зарплата руководителя проекта составляет примерно 50 тысяч рублей в месяц + премии по результатам работы.

Для успешной реализации любой инициативы (инвестиционной или социальной) необходимо подобрать соответствующих профессионалов и создать из них команду единомышленников. Для выполнения этой задачи назначается руководитель проекта (от английского термина project manager). Он формирует, возглавляет и мотивирует коллектив на достижение целей, поставленных заказчиками.

Основные задачи проектного менеджера

Мы помним правило тройственной ограниченности при внедрении в жизнь любой инициативы: стоимость, время и содержание. Позже был добавлен еще критерий качества. Следовательно, любое отклонение по любому из параметров может привести к неудаче, а учитывая, что в начинания зачастую вкладываются очень большие деньги, вопрос качества управления (project management) выходит на первое место.

Поэтому, отвечая на вопросы, кто такой проект менеджер и для чего он нужен, можно смело сказать – это специалист, который нужен для того чтобы выполнить все вышеуказанные условия и достигнуть заранее оговоренного результата.

Говоря сухим языком терминов, руководитель проекта – это административный управляющий специально сформированной группы специалистов, обеспечивающий оперативное руководство и контроль проводимых работ.

К подбору на должность руководителя проекта следует подходить со всей серьезностью, поскольку от выбора одного человека может зависеть, насколько успешным окажется начинание. Нередко молодой автор стартапа сам выполняет функции менеджера проекта на начальном этапе, не понимая, зачем ему нужен еще кто-то. Однако чаще всего после выхода на определенный уровень он подыскивает project manager и передает ему управление.

Руководитель проекта выполняет ряд функций, они прописаны в стандарте НТК, созданном на основе стандарта международной ассоциации IMPA и описывающем требования к компетенции проект менеджера. У руководителя проекта должностная инструкция состоит из нескольких компонентов, в частности общего руководства и узкоспециализированных вопросов (если требуется).

Все функции, свойственные различным проектам, подразделяются на семь групп, под которые подвязаны определенные задачи более локального характера:

1. Стратегическое управление начинанием:

  • установка приоритетов, целей и критериев успешности начинания;
  • участие в разработке принципов реализации инициативы и разработке стратегических документов относительно ее внедрения.

2. Налаживание связи между реализацией инициативы и руководством организации (компании):

  • информирование руководства компания о состоянии дел;
  • сотрудничество с руководителем программы в случае, когда проект является ее составной частью;
  • участие в совещаниях со стейкхолдерами (внутренними и внешними).

3. Составление плана достижения поставленной цели:

  • определение ключевых точек, перечня необходимых работ и жизненного цикла проекта;
  • расчет потребности в ресурсах различного рода (финансовых, материальных, трудовых);
  • составление календарного плана выполнения работ, его оптимизация;
  • подготовка бюджета и сметы, плана обеспечения ресурсами предусмотренных процессов;
  • анализ возможных рисков и разработка мероприятий по их минимизации;
  • подготовка, согласование и утверждение сводного плана.

4. Разработка наиболее эффективной системы управления:

  • разработка и утверждение плана управления процессами, и обучение ведущих членов команды его принципам;
  • обеспечение системы перемещения и обмена информацией, а также ее защиты;
  • налаживание взаимодействия внутри команды и с внешними партнерами.

5. Организация практической реализации начинания:

  • определение управленческой и организационной структуры, характерной такого рода проектам, их формирование;
  • подбор исполнителей, проведение собеседований с ними и переговоры с их руководством;
  • подготовка и заключение всех необходимых соглашений с подрядчиками и поставщиками;
  • определение фронта работ каждого сотрудника, выдача указаний и контроль их исполнения, обеспечение взаимодействия всех членов команды;
  • обучение исполнителей (предварительное и текущее).

6. Анализ и контроль хода реализации:

  • сбор, обработка, анализ, учет первичной информации;
  • контроль исполнения поставленных задач и их корректировка при необходимости;
  • мониторинг внутренних (психологический климат в коллективе) и внешних (законодательство, экономическая ситуация) факторов влияния на ход реализации инициативы;
  • подготовка отчетности о ходе реализации начинания.

7. Закрытие проекта после окончания его жизненного цикла:

  • составление итогового отчета и аналитической записки;
  • мотивация команды по результатам работы и ее расформирование;
  • окончательное оформление всей документации и ее архивация.

Таким образом, можно сказать, что менеджер проектов должен организовать успешное выполнение поставленного заказчиком задания с учетом установленных сроков и бюджета, критериев качества, человеческих ресурсов, а также дополнительных требований, выдвигаемых инвестором. Главная цель – удовлетворенность полученным результатом заказчика.

Требования к менеджеру по проектам

Передовые компании в развитых странах давно начали внедрять в свою работу проектный подход. Этот метод давал возможность сконцентрировать все лучшие ресурсы на наиболее перспективных направлениях, сулящих серьезные технологические прорывы и большие прибыли. В роли "застрельщиков" выступили IT-компании, за ними подтянулись другие высокотехнологические отрасли (производство, строительство, банковская сфера), после чего по проектам стали работать повсеместно.

В 1990-2000-х годах проджект менеджмент стали практиковать и в России наряду с традиционным процессным управлением, однако сразу же встала кадровая проблема, поскольку, как оказалось, квалифицированный управленец или специалист далеко не всегда эффективный менеджер проекта. Новые подходы потребовали от людей новых качеств. Настоящий project manager не только имеет теоретические знания и практические навыки, он должен быть двигательной силой инициативы, хорошим психологом, уметь работать в стрессовых ситуациях. Работа с 5 до 9 не свойственна этим людям, обычно их рабочий день ненормирован.

Итак, остановимся вкратце на требованиях, которые работодатель выдвигает кандидату на должность project manager. Все их можно разделить на четыре группы.

1. Образование:

  • желательно высшее, дающее профессиональные знания в отрасли или сфере деятельности, в которой внедряется инициатива;
  • прохождение краткосрочных курсов по управленческому мастерству, например "менеджмент проектов".

2. Опыт работы:

  • устанавливается в зависимости от ответственности и сложности предполагаемых заданий;
  • обычно требуется стаж деятельности в конкретной сфере на различных должностях до 3 лет плюс опыт самостоятельного управлениями инициативами в данной сфере.

3. Профессиональные навыки могут потребоваться самые разные (специального или общего характера), это зависит от направления деятельности компании и организации работы в ней:

Личные качества:

  • коммуникабельность, умение находить общий язык с разными людьми;
  • умение подобрать коллектив и руководить им в оперативном режиме;
  • лидерские качества и амбициозность;
  • способность анализировать и быстро принимать наиболее оптимальные решения;
  • высокая стрессоустойчивость и работоспособность;
  • готовность к частым командировкам или переезду на новое место проживания.

Руководитель проекта, обладающий всеми указанными качествами, высоко ценится, его работа хорошо оплачивается. Однако следует отметить, что в одиночку менеджер работает редко, обычно он подбирает команду, с которой идет к успеху. Это дает ему возможность взять наиболее профессиональных работников и усиливает его позиции в сотрудничестве с заказчиком, поскольку увольнение проектного менеджера может привести к уходу всей команды и вынужденной приостановке начинания.
